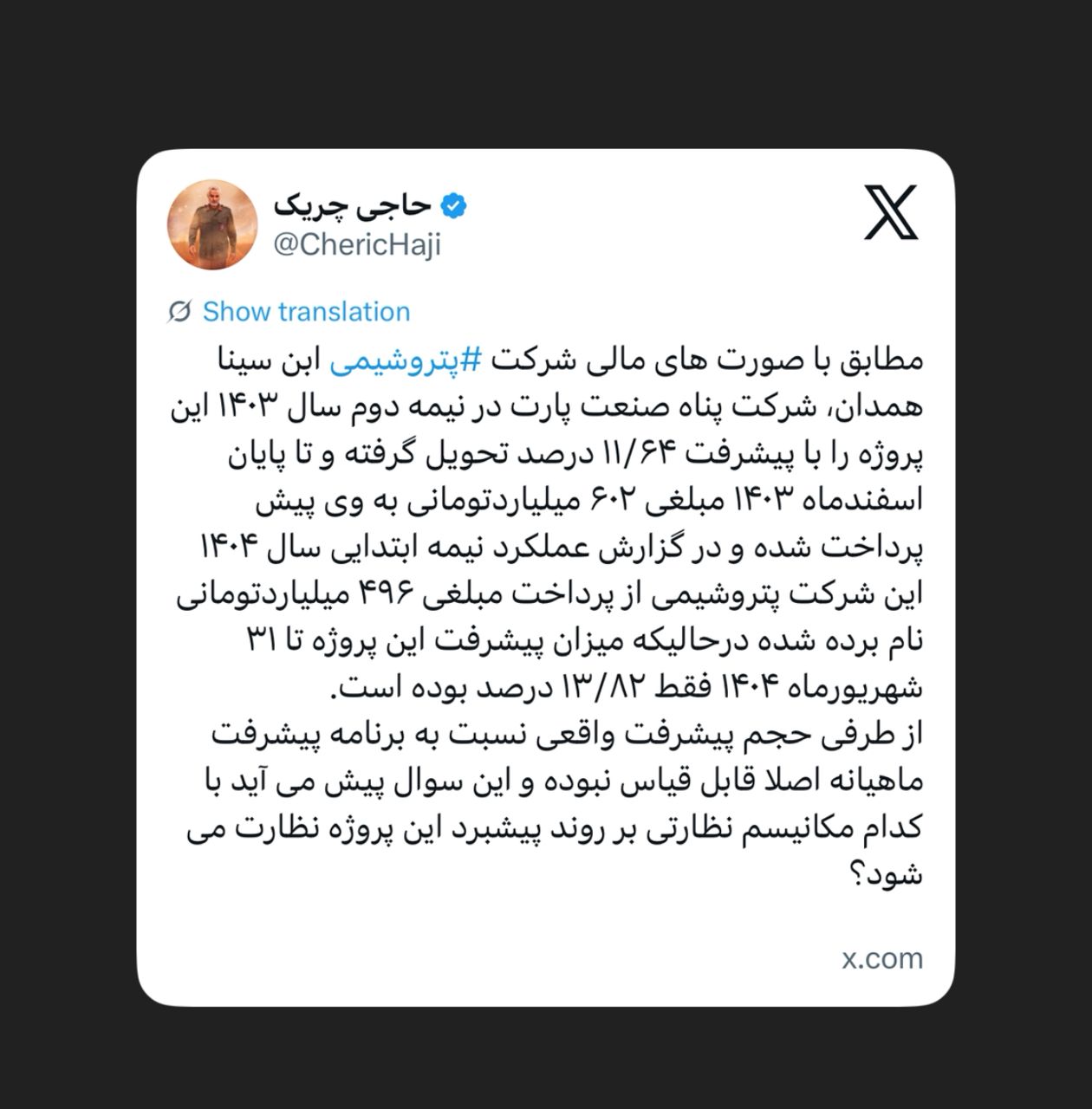

مطابق با صورت‌های مالی شرکت ⁧‫#پتروشیمی‬⁩ ابن سینا همدان، شرکت پناه صنعت پارت در نیمه دوم سال ۱۴۰۳ این پروژه را با پیشرفت ۱۱/۶۴ درصد تحویل گرفته و تا پایان اسفندماه ۱۴۰۳ مبلغی ۶۰۲ میلیاردتومانی به وی پیش پرداخت شده و در گزارش عملکرد نیمه ابتدایی سال ۱۴۰۴ این شرکت پتروشیمی از پرداخت مبلغی ۴۹۶ میلیاردتومانی نام برده شده درحالیکه میزان پیشرفت این پروژه تا ۳۱ شهریورماه ۱۴۰۴ فقط ۱۳/۸۲ درصد بوده است.

از طرفی حجم پیشرفت واقعی نسبت به برنامه پیشرفت ماهیانه اصلا قابل قیاس نبوده و این سوال پیش می‌آید با کدام مکانیسم نظارتی بر روند پیشبرد این پروژه نظارت می‌شود؟
